El legado del Boeing 737 MAX

AW | 2026 11 23 11:31 | INDUSTRY

Carrera comercial moldeó presión controvertido programa 737 MAX

Una feroz batalla por el dominio en el mercado global de la aviación empujó a The Boeing Company a tomar una de las decisiones más trascendentales de su historia: modificar la línea 737 con una arquitectura de décadas de antigüedad en lugar de desarrollar un jet completamente nuevo de fuselaje estrecho. La decisión se produjo tras el histórico anuncio de American Airlines en Julio de 2011 de que compraría 460 aviones para modernizar su envejecida flota de aviones McDonnel Douglas MD-80, incluyendo 260 aviones de la familia Airbus A320ceo. La medida puso fin a la preferencia de larga data de la aerolínea por los aviones del constructor americano Boeing e intensificó la competencia entre los dos gigantes de la aviación reemplazando la línea 737 Next Generation por un modelo actualizado, el 737 MAX.

American Airlines estaba bajo presión para reducir el consumo de combustible y reemplazar aproximadamente 300 aviones McDonnell Douglas MD-80 envejecidos. Airbus, por su parte, había conseguido más de 1.000 pedidos para su A320neo remotorizado a mediados de 2011, lo que le daba al fabricante europeo una ventaja significativa. Boeing consideró inicialmente desarrollar un avión compuesto de fuselaje estrecho completamente nuevo dentro de su Proyecto Yellowstone. Sin embargo, el coste estimado de entre US$ 10.000 y 12.000 millones de Dólares, junto con un periodo de desarrollo que podría extenderse hasta una década, dificultó la continuación de la propuesta de hoja limpia. En su lugar, la empresa optó por una alternativa más rápida y menos costosa: rediseñar la plataforma existente de la célula del 737. Se estimó que modificar el antiguo fuselaje 737 costaría un tercio de un diseño de hoja limpia, con entregas iniciales previstas para 2017.

La decisión de fabricación que Boeing se vio obligada a tomar cuando desarrolló el 737 MAX. Fueron necesarias concesiones aerodinámicas para cumplir ese plazo mientras se montaban motores CFM International LEAP-1B de mayor tamaño en el fuselaje bajo de los años de 1960.

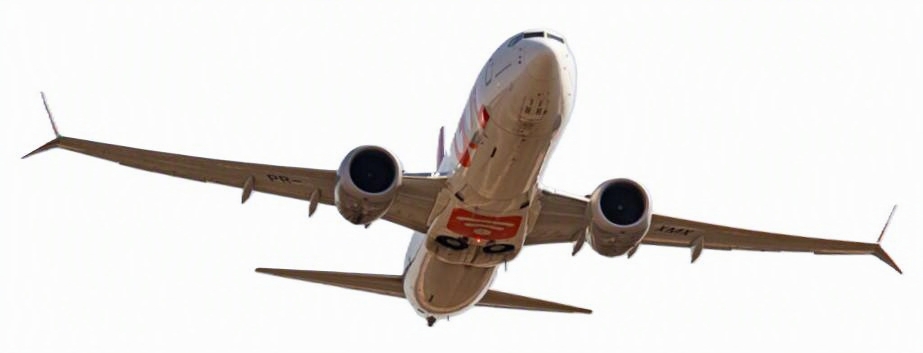

Lanzamiento 737 MAX
Boeing lanzó formalmente el programa 737 MAX el 30 de Agosto de 2011, prometiendo a las aerolíneas una mejora en la eficiencia del combustible mientras conservaba gran parte de la familiaridad operativa de los modelos anteriores del 737. La estrategia resultaba comercialmente atractiva, pero montar motores sustancialmente más grandes y eficientes en un avión diseñado originalmente en los años 60 planteó importantes desafíos de ingeniería.

Desafío Airbus que cambió estrategia de Boeing
El éxito del A320neo de Airbus obligó a Boeing a reconsiderar sus planes a largo plazo para fuselaje estrecho. Los directivos europeos esperaban inicialmente que las aerolíneas esperaran una generación completamente nueva de aeronaves en lugar de adoptar inmediatamente el modelo remotorizado del fabricante europeo. Sin embargo, las aerolíneas se inclinaron cada vez más por el ahorro inmediato de combustible que ofrecía el A320neo.

Southwest Airlines, el cliente de lanzamiento de Boeing, encargó 150 aviones 737 MAX en Diciembre de 2011. Según se informa, el acuerdo incluía un reembolso de US$ 1 millón de Dólares por aeronave si los reguladores exigían que los pilotos que pasaran de la serie 737 Next Generation recibieran entrenamiento en simulador. Con Southwest encargando finalmente más de 240 aeronaves, mantener una habilitación común de tipo de piloto se convirtió en una consideración comercial importante.

La decisión de American Airlines se convirtió en un punto de inflexión importante. La aerolínea quería que Boeing proporcionara rápidamente un avión competidor, en lugar de esperar años para un diseño completamente nuevo. Por ello, Boeing abandonó sus planes inmediatos para un nuevo fuselaje estrecho y aceleró el desarrollo del 737 MAX.

El programa también se guió por el deseo de la compañía de preservar la infraestructura existente de la aerolínea, reducir los requisitos de reciclaje de pilotos y evitar el gasto asociado a la introducción de una aeronave completamente nueva.

Desafío ingeniería detrás de MCAS
Uno de los escollos que enfrentó Boeing fue la ingeniería. Las mayores dificultades consistió en instalar los motores CFM International LEAP-1B de mayor tamaño en la estructura relativamente baja del diseño del 737. Los motores requirieron modificaciones en su posición, incluyendo su colocación más adelantada y más alta respecto al conjunto alar. Boeing también modificó el tren de aterrizaje del morro aproximadamente ocho pulgadas para proporcionar mayor altura libre al suelo.

Sin embargo, la alteración en la colocación del motor afectaba al comportamiento aerodinámico de la aeronave, especialmente a grandes ángulos de ataque. Los cambios crearon una tendencia de cabeceo hacia arriba bajo ciertas condiciones de vuelo, lo que suscitó preocupaciones sobre cómo se comportaría la aeronave al acercarse a una pérdida aerodinámica.

Los ingenieros de Boeing respondieron desarrollando el Sistema de Aumento de Características de Maniobra (MCAS), una función de software de control de vuelo diseñada para ajustar automáticamente el estabilizador horizontal y empujar el morro de la aeronave hacia abajo cuando sea necesario. El sistema se integró en el sistema Speed Trim existente, permitiendo a Boeing conservar gran parte de la arquitectura tradicional de control mecánico de vuelo del 737. Sin embargo, la implementación original dependía de la entrada de un único sensor de ángulo de ataque (AOA). Esto creó una vulnerabilidad porque una lectura defectuosa del sensor podría desencadenar una activación MCAS no deseada. El funcionamiento del sistema y sus posibles modos de fallo se convirtieron posteriormente en cuestiones centrales en las investigaciones sobre los accidentes del 737 MAX.

Formación pilotos
El deseo de Boeing de minimizar los costes de reciclaje profesional fue otro factor clave detrás del desarrollo del programa. El fabricante quería que pilotos cualificados para operar el 737 Next Generation pudieran hacer la transición al 737 MAX con instrucción adicional mínima. Esto haría que la aeronave fuera más atractiva para las aerolíneas al reducir los gastos de formación, limitar las interrupciones operativas y evitar la necesidad de amplios programas de simuladores.

El enfoque de la compañía también ayudó a preservar el certificado de tipo 737 existente, emitido originalmente en 1967, en lugar de buscar la certificación como una aeronave completamente nueva. Sin embargo, la decisión de mantener la similitud tuvo implicaciones en la forma en que los nuevos sistemas de la aeronave fueron presentados a los pilotos.

Inicialmente, MCAS se trató como una modificación relativamente menor al Sistema de Control de Vuelo existente. Se omitieron referencias a ella en la documentación de la tripulación de vuelo, dejando a los pilotos sin información adecuada sobre su funcionamiento y posibles modos de fallo. Posteriormente, este enfoque atraería una intensa atención por parte de reguladores e investigadores de la aviación.

Señales alerta durante desarrollo
Durante el proceso de desarrollo y certificación de la aeronave surgieron preocupaciones sobre MCAS. Durante las pruebas, Boeing amplió la autoridad operativa del sistema para incluir condiciones de menor velocidad. También se incrementó su capacidad para mover el estabilizador horizontal, permitiendo entradas de trimado más sustanciales con la nariz hacia abajo. La dependencia del sistema de un único sensor de ángulo de ataque significaba que datos erróneos podían provocar activaciones no deseadas. Las pruebas internas también plantearon dudas sobre la rapidez con la que los pilotos podían reconocer y responder ante una activación inesperada de MCAS. Otra preocupación tenía que ver con la alerta de desacuerdo de ángulo de ataque de la aeronave, diseñada para avisar a los pilotos cuando las lecturas de ambos sensores difirieran. Boeing descubrió en 2017 que la alerta no funcionaba en más del 80 por ciento de las aeronaves entregadas debido a un problema relacionado con el software. El problema no se abordó completamente antes del primer accidente mortal del 737 MAX.

Proyecto Yellowstone
La estrategia original de Boeing en Yellowstone fue diseñada para renovar su cartera de aviones comerciales a través de tres grandes proyectos. El Programa Y1 estaba destinado a producir un nuevo avión de fuselaje estrecho, mientras que el Y2 se centraba en aviones de tamaño medio y el Y3 en jets de fuselaje ancho. El Programa Y2 finalmente produjo el 787 Dreamliner, pero sus retrasos en el desarrollo y los sobrecostes ejercieron una considerable presión sobre los recursos de Boeing. En consecuencia, la empresa tuvo dificultades para seguir adelante con los demás proyectos al mismo tiempo.

A medida que Airbus ganaba terreno con el A320neo, Boeing se apoyó cada vez más en la plataforma existente del 737 para defender su posición en el mercado de fuselaje estrecho. Una aeronave de hoja limpia habría ofrecido mayor libertad para incorporar diseños aerodinámicos modernos, sistemas avanzados de control de vuelo y requisitos de certificación actualizados. En su lugar, Boeing optó por adaptar un diseño más antiguo para satisfacer las demandas modernas de las aerolíneas.

Archivando Proyecto Yellowstone
El Proyecto Yellowstone de Boeing dividió originalmente la renovación de la flota comercial en tres fases de cierre cero: Y1 para cazas de fuselaje estrecho, Y2 para jets de tamaño medio y Y3 para fuseladores anchos. Aunque el Y2 se materializó como el 787 Dreamliner compuesto, los retrasos severos y los sobrecostes en ese programa agotaron la capacidad de ingeniería y el capital de Boeing para el Y1 y el Y3. Simultáneamente, los estudios de Y1 se estancaron cuando los fabricantes de motores decidieron enmarcar sus turbofáneos de próxima generación alrededor del A320neo y las aerolíneas se quedaron sin paciencia, recurriendo al fabricante europeo.

Abandonar el Y1 por un 737 modificado obligó a los ingenieros a integrar motores modernos de alto bypass en un fuselaje creado para la resistencia a colisiones y las normativas operativas de los años 60. Conservar el certificado de tipo permitió al 737 MAX utilizar controles mecánicos de vuelo antiguos en lugar de adoptar el sistema moderno fly-by-wire. Por tanto, los ingenieros solo podían utilizar controles de vuelo controlados por software en una medida limitada para compensar el tamaño y el peso de la aeronave. En su lugar, modificaron el sistema mecánico de ajuste de velocidad existente con MCAS, utilizando su tornillo de gato para mover el estabilizador horizontal.

Esta dependencia de sistemas heredados creó brechas directas de rendimiento que un diseño de primer año habría eliminado mediante nuevos sistemas y criterios de certificación. A diferencia del 787, que cuenta con un sistema de alerta digital, el 737 MAX mantuvo luces de advertencia heredadas y su alerta de desacuerdo AOA. De forma desastrosa, los ingenieros de Boeing descubrieron en agosto de 2017 que la alerta AOA era inoperativa en más del 80% de las aeronaves entregadas. La dirección aplazó el parche de software MCAS hasta 2020 y ocultó el defecto a operadores y reguladores hasta después del accidente mortal en Octubre de 2018 del vuelo JT-610 de Lion Air.

Consecuencias estrategia 737 MAX
Las decisiones comerciales en torno al 737 MAX acabaron convirtiéndose en el centro de una de las crisis de seguridad más graves de la industria aeronáutica. El 29 de Octubre de 2018, el vuelo JT-610 de Lion Air se estrelló poco después del despegue de Jakarta, causando la muerte de las 189 personas a bordo. Los investigadores identificaron la activación no intencionada del MCAS, desencadenada por datos erróneos de Ángulo de Ataque (AOA), como un factor clave. El 10 de Marzo de 2019, el vuelo ET-302 de Ethiopian Airlines se estrelló, causando la muerte de las 157 personas a bordo. Los dos desastres cobraron 346 vidas y provocaron la inmovilización mundial de la flota de 737 MAX.

Las investigaciones posteriores examinaron las decisiones de ingeniería de Boeing, el proceso de certificación, la supervisión de la FAA y la información proporcionada a los pilotos. Los accidentes también expusieron las consecuencias de confiar en un Sistema de Control de Vuelo del que los pilotos no estaban suficientemente informados.

La decisión de Boeing de priorizar un avión derivado frente a un diseño completamente nuevo ofreció inicialmente una respuesta más rápida y barata a la creciente ventaja de mercado de Airbus. Sin embargo, la crisis del 737 MAX demostró cómo las presiones comerciales, los compromisos de ingeniería y las deficiencias en la supervisión de seguridad pueden combinarse para producir consecuencias devastadoras.

Lo que comenzó como un intento de proteger la posición de Boeing en el mercado global de aeronaves se convirtió finalmente en un capítulo definitorio en la historia de la compañía y en un punto de inflexión importante para la seguridad de la aviación comercial.

Desafíos de ingeniería
Las presiones comerciales y limitaciones derivadas detrás del lanzamiento del Boeing 737 MAX pusieron en alerta a toda la cadena de fabricación de la compañía aeroespacial. Los ingenieros de Boeing tuvieron que extender el tren de aterrizaje del morro del 737 MAX en 8 pulgadas/20 cm más que en la serie Next Generation, así como hacer voladizo de las góndolas hacia adelante y hacia arriba usando pilones estructurales de titanio para montar motores CFM International LEAP-1B de 69 pulgadas/175 cm en el fuselaje bajo del 737 de 1967. Estas carenas de motor más grandes, situadas por encima de la cuerda del ala, generaban una sustentación aerodinámica excesiva delante del centro de gravedad a grandes ángulos de ataque, creando una tendencia incontrolable de cabeceo hacia arriba que contravenía las regulaciones federales sobre la progresión lineal de la fuerza en la columna de control hacia una pérdida aerodinámica.

En lugar de ejecutar costosos rediseños estructurales de las alas o instalar contrapesos mecánicos, Boeing confió en el software del Sistema de Aumento de Características de Maniobra para ordenar automáticamente el trimado horizontal del estabilizador con el morro hacia abajo sin intervención del piloto. Para preservar la uniformidad de certificados de tipo adquiridos y evitar penalizaciones por entrenamiento en simulador, los responsables del programa posicionaron el software como una modificación menor del sistema de ajuste de velocidad existente y obtuvieron la aprobación de la Administración Federal de Aviación para eliminar todas las referencias al sistema de los manuales de tripulación, dejando a operadores y pilotos sin conocimiento de su existencia.

Durante las pruebas de vuelo de certificación, los ingenieros de Boeing aumentaron la capacidad del software a velocidades más bajas para empujar el estabilizador horizontal 2,5 grados basándose en la entrada de un único sensor de ángulo de ataque, sin reevaluar los peligros de fallo de un solo punto. Boeing ocultó datos internos del simulador a la Administración Federal de Aviación, demostrando que un piloto de pruebas de la compañía tardó más de 10 segundos en diagnosticar y contrarrestar una activación no comandada, un retraso clasificado internamente como catastrófico en comparación con el estándar federal de respuesta de cuatro segundos.

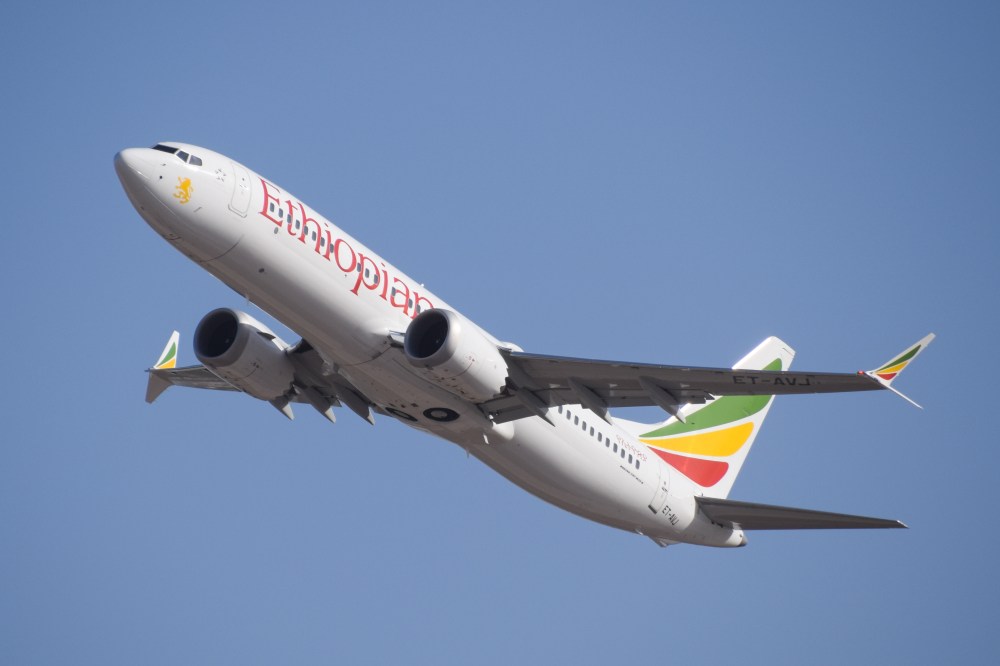

Desarrollos del Boeing 737 MAX
Las cuatro variantes principales están ahora certificadas por la FAA. El 737-7 el 3 de Agosto de 2026 y el 737-10 MAX el 20 de Octubre de 2026. Boeing también está construyendo más aeronaves cada mes, y la FAA ha devuelto su autoridad para emitir certificados de aeronavegabilidad en los nuevos jets MAX. Se esperan las primeras entregas del MAX 7 y MAX 10 en 2027.

Certificado MAX 7: La FAA aprobó el MAX más pequeño el 3 de Agosto de 2026, casi una década después de que comenzara el programa. Southwest Airlines, el cliente de lanzamiento, se está preparando para la primera entrega.
Certificado MAX 10: El MAX más grande recibió su certificado de la FAA el 20 de Octubre de 2026. Boeing tiene 1.555 pedidos de este modelo de más de 30 clientes.

Producción 737 MAX en aumento
La línea de producción del 737 MAX pasa de una tasa de desarrollo de 42 a 47 jets mensuales, y una nueva North Line en Everett, Washington, comenzó la producción a bajo ritmo en Julio de 2026. Las entregas han aumentado: Boeing entregó 367 737 MAX en los primeros nueve meses de 2026, incluyendo 124 en el tercer trimestre. A partir del 20 de Julio de 2026, Boeing podrá volver a emitir certificados de aeronavegabilidad para cada nuevo 737 MAX, mientras que los inspectores de la FAA siguen supervisando la producción.

El 737 MAX más pequeño vuela más lejos; El más grande es el que más transporta. La cartera de pedidos de Boeing asciende a 7.350 aviones 737 MAX, de los cuales casi 2.500 fueron entregados hasta finales de Septiembre de 2026. El 737 MAX posee pedidos por 7.350 unidades.

La FAA emitió un certificado de tipo modificado para el MAX 7 el 3 de Agosto de 2026. Su comunicado describió la aprobación como llegada tras casi una década de revisión y señaló que los inspectores de seguridad de la FAA permanecerán en las instalaciones de producción de Boeing. El MAX 7 es el MAX más corto y tiene mayor alcance, con hasta 3.800 millas náuticas. Boeing afirma que el programa de certificación incluyó más de 1.000 horas de pruebas de vuelo y en tierra, además de un sistema antihielo actualizado del motor para abordar una condición detectada durante las pruebas en vuelo.

Stephanie Pope, de Boeing, Directora de Boeing Commercial Airplanes, afirmó que la aprobación valida el rigor del diseño del avión.

Southwest Airlines es el cliente de lanzamiento. Su CEO, Bob Jordan, dijo en Diciembre de 2025 que la certificación probablemente llegaría quizá, en Agosto de 2026, con los vuelos de pasajeros comenzando en el primer trimestre de 2027. El certificado llegó el 3 de Agosto de 2026.

El Boeing 737-8 MAX y 737-9 MAX representan los caballos de batalla del programa. Los MAX 8 y MAX 9 son las variantes que operan actualmente las aerolíneas, y representan la mayor parte de las entregas. Los pedidos recientes muestran una demanda continua del MAX 8. Los resultados del primer trimestre de 2026 de Boeing indicaron 25 MAX 8 para Aviation Capital Group y 20 para Air India.

El MAX 9 también ocupa el centro de la historia de calidad que marcó los últimos tres años. El accidente con un tapón de puerta de un vuelo de Alaska Airlines en Enero de 2024, que involucró a un 737-9 MAX, llevó a la FAA a limitar la producción del 737 a 38 aeronaves al mes.

Demoras certificación MAX 7 y MAX 10
Dos cosas ralentizaron las certificaciones de ambas aeronaves. Los dos accidentes mortales del 737 MAX en 2018 y 2019 provocaron la paralización mundial y la creación de una nueva ley de certificación. Luego, un problema de antihielo del motor detectado en pruebas de vuelo requirió un rediseño, como confirmó Boeing en un comunicado. El MAX 10 tenía un requisito adicional. La FAA exigió que se instalara el sistema de ángulo de ataque mejorado antes de conceder la certificación de tipo. El tiempo importa aquí para cualquiera que siga los últimos desarrollos del Boeing 737 MAX. Los resultados de Boeing de Julio de 2026 confirmaron que las pruebas de vuelo de certificación se completaron en ambas aeronaves y que los certificados se emitieron en un plazo de tres meses.

Certificado final MAX 10
La FAA certificó el Boeing 737-10 MAX el 20 de Octubre de 2026 y emitió un Registro de Limitación de Producción actualizado, que autoriza la producción. Antes de su aprobación, la FAA indicó que requería mejoras clave vinculadas a la Ley de Certificación, Seguridad y Responsabilidad de Aeronaves y a las recomendaciones del NTSB, incluyendo un sensor de ángulo de ataque mejorado en el sistema de control de vuelo.

Boeing afirma que el MAX 10 completó más de 2.000 horas de vuelo y 1.000 horas de prueba en tierra. Es el primer avión comercial certificado en su pleno alcance por la legislación de seguridad de 2020. El sistema mejorado de ángulo de ataque se convertirá en estándar en toda la familia 737 MAX. En el ámbito comercial, el MAX 10 representa más del 30% de la cartera de pedidos MAX sin cumplir. Alaska Airlines encargó 105 unidades en el cuarto trimestre de 2025, y Aviation Capital Group añadió 25 en el primer trimestre de 2026.

El Administrador de la FAA, Bryan Bedford, dijo que la agencia seguirá exigiendo a Boeing los más altos estándares de seguridad a medida que comience la producción.

Tasa producción 737 MAX
La producción avanza escalonadamente, cada una aprobada por la FAA. Enero de 2024, la FAA limita la producción de 737 a 38 al mes. En Octubre 2025, la tasa sube a 42 al mes, según los resultados de Boeing del tercer trimestre de 2025. En Mayo 2026, el Director Ejecutivo Kelly Ortberg afirma que Boeing ha superado la revisión final de la FAA por 47 aviones al mes. También quiere 52 al mes, y algún día una tasa de producción de 63 unidades. En Julio 2026 Boeing activa una producción inicial a bajo ritmo en la línea 737 North en Everett, según sus resultados del segundo trimestre de 2026. Boeing ha dicho que el MAX 10 se construirá en Everett, porque el fuselaje más largo se adapta a la nueva línea.

Entregas aviones 737 MAX en 2026
Boeing entregó 124 737 en el tercer trimestre y 367 en los primeros nueve meses de 2026, según su comunicado de entregas del tercer trimestre. La empresa afirma que estas cifras son preliminares hasta que informe los resultados completos. La presentación de Boeing muestra 243 737 entregas en la primera mitad de 2026, frente a las 209 del año anterior. Eso supone un aumento de aproximadamente el 16%. El 737 representó 124 de las 161 entregas comerciales de Boeing en el trimestre, por lo que el programa impulsa la recuperación de la compañía. Los otros tres programas entregaron 37 entre ellos: veintidós 787 (22), diez 767 (10) y cinco 777 (5).

Perspectivas 737 MAX
El desarrollo de la línea 737 MAX implicó un enorme costo de desarrollo basado en una actualización de la célula en lugar de una aeronave nueva basada en el Proyecto Yellowstone. Una combinación de las prioridades económicas y desaciertos en los programas de desarrollos convirtieron a la saga del 737 en una lección difícil de pilotear desde su lanzamiento en 2011, un programa que alcanzó sus certificaciones completas de sus modelos quince años despúes.

Boeing pronto se encontrará a las puertas de una nueva actualización del programa 737 de cuarta generación para no ser eclipsado nuevamente por el constructor europeo Airbus. Necesitará implementar una nueva filosofía de trabajo y repensar su ingeniería en la industria aeroespacial.
